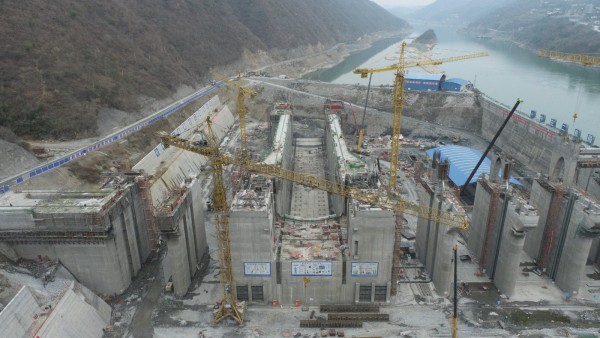

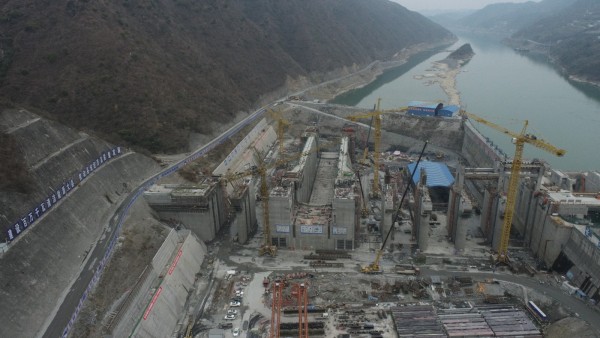

十堰广电讯(全媒体记者 孟凡斌)12月31日,由汉江集团、郧西县政府等单位共同投资,中交二航局等单位承建的十堰郧西孤山航电枢纽二期工程主体结构全部浇注至坝顶高程,标志着该工程取得阶段性胜利,项目转入金属结构安装施工阶段,为明年梁吊装、桥面系施工奠定了坚实的基础。
孤山航电枢纽是汉江梯级开发中的第八级,也是湖北境内的第二级,属于省级重点工程,该项目投资总额34.86亿元,装机容量为180兆瓦,建成后年均发电量5.9亿千瓦时。据悉,二期工程主要包括左区泄水闸、船闸、左非坝段及上下游引航道施工,左岸非溢流坝段连接左一区泄水闸及左岸边坡,左一区泄水闸布置2孔平底泄水闸,左二区泄水闸布置5孔平底泄水闸,船闸布置在左一区及左二区泄水闸之间。
2021年是“十四五”开局之年,也是孤山航电枢纽工程建设的关键之年。年初,项目部以质量立信,以技术赋能,不断优化施工方案,努力克服疫情突袭之困、生产攻坚之难、防汛工作之艰、管理强度之重等不利因素。在施工过程中,项目部以年度目标为导向,召开日例会、周例会、月例会进行工作计划安排部署,按节点倒排工期,从人员、设备、物料入手,在进度上着力,强化现场安全管理和质量监督,领导班子带领全体员工变站桩状态为主动作为。
特别是施工的关键时期,汉江流域发生接近20年一遇的秋季洪水,7次洪水过程接踵袭击,项目部提前演练应急预案落实防汛责任;严格执行汛期围堰巡查和值班值守制度;科学监测围堰、基坑、高边坡等防汛重点部位的稳定性。9月28日,建坝以来最大洪峰22700m³/s的洪水顺利度过孤山航电枢纽工程,项目部取得了防洪度汛全胜。同时,项目部团队始终保持斗志昂扬的精神面貌,一手抓防洪度汛,一手抓汛后生产,于2021年10月和11月份连续两个月创造了月浇筑混凝土量突破3万m³的历史记录,全年主体结构完成混凝土浇筑28万m³,充分展示了二航人“能战、善战、敢战”的铁军风貌。
中交二航局孤山航电枢纽项目常务副经理李军表示:“我们将继续有条不紊地开展下一阶段的工作,全力以赴推进工程建设完成,在汉江之上建立属于我们的里程碑。”
“这是一项重大的扶贫工程、民生工程。”谈起投资初衷,汉江集团公司董事长胡军表示,孤山航电枢纽是湖北建设长江经济带的重要举措,建成后每年发电收入达2亿元,新增税收5000万元,其上游35公里通航等级由7级提升至4级,可满足500吨级船舶通航,对带动秦巴山区人民脱贫致富、推动当地经济发展具有深远意义。
