十堰广电讯(全媒体记者 陈松林)经过26个月的建设,朱家咀水库大坝主体工程完成投资一亿元,右岸四个坝段成功浇筑封顶。

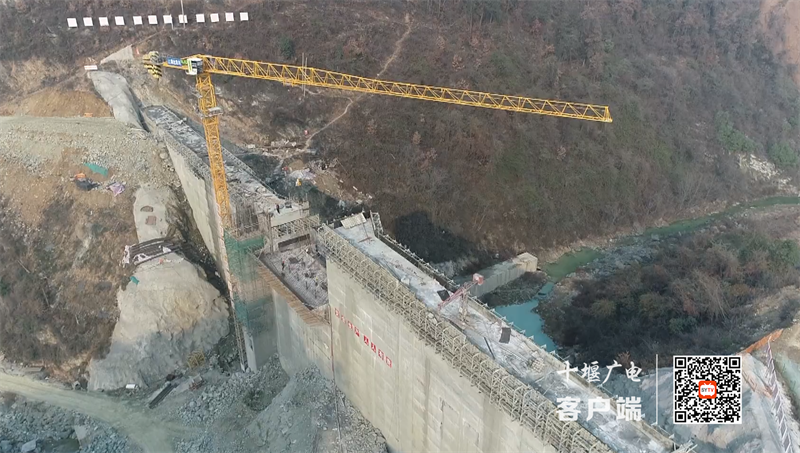

1月10日上午,记者在百二河上游的朱家咀水库施工现场看到,大坝主体基座和中下部结构已经成型,右岸的四个坝段实现封顶,在右岸九号坝段与山体连接处,施工人员正在清洗碎石,随后挖掘机械将碎石整齐堆砌,为下一步浇筑做准备。
朱家咀水库工程建管技术负责人夏顺平表示,大坝右岸浇筑封顶,标志着大坝的工程建设,按计划成功实现进度目标,目前主体工程土建基本完工。
朱家咀水库是十堰市在建最大规模的堆石混凝土重力坝,设计最大坝高55米,坝顶高程338.5米,左右岸分别建设4个坝段,左岸的4个坝段,已平均浇筑到330.5米高程。中间的五号坝段,将作为泄洪通道进行浇筑。
湖北浩川朱家咀水库项目副经理黄佐忠表示,混凝土总量大概是9.5万立方米,目前已完成9.1万立方米,大约完成了95%。
朱家咀水库担负着调蓄补给百二河水库,改善中心城区水生态环境任务。自2020年11月开工建设以来,主体工程已经完成投资一亿元,占投资总额的83%左右,预计2023年5月1日前达到蓄水条件。
